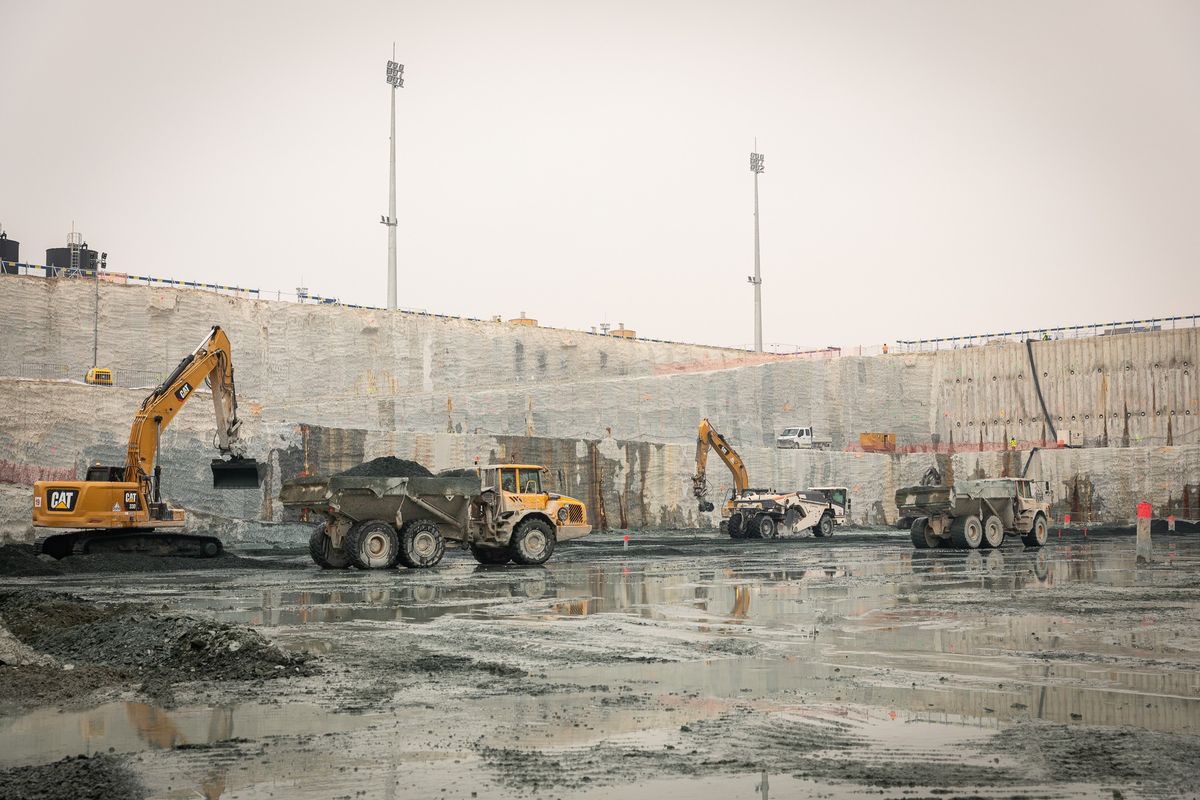

Az Országos Atomenergia Hivatal (OAH) 2025. június 19-én engedélyezte Paks II Atomerőmű Zrt.-nek (Paks II) korábban megtiltott építőipari munka folytatását. A munkagödör határoló falainak állékonyságát és az életet veszélyeztető állapot megszüntetése érdekében meghozott korábbi tiltást az indokolta, hogy 2025. január 30-án az 5. blokki munkagödör déli falszakaszán a talajszilárdítás egy részén beomlás, illetve a talajszilárdított tömb leválása történt.
Az OAH, mint általános építésfelügyeleti hatóság helyszíni ellenőrzés keretében többek között a közvetlen életveszély elhárítása érdekében azonnal megtiltotta a Paks II-nek a további munkát a munkagödör déli falának leomlással érintett szakaszán, valamint a munkagödör beomlási kockázattal érintett területein – olvasható a hivatal határozatában. Az OAH ezt követően
Január 30. után a társaság felülvizsgálta a munkagödör térelhatároló falainak állapotát, megtörtént a potenciálisan veszélyes zónák kijelölése és lefejtették azokat a sérült, instabil részeket, amelyeken felmerült a hasonló tömbleválás, beomlás kockázata. A kockázattal érintett szakaszokon megelőző céllal talajszegezés történt.
2025. április 22-én, Paks II benyújtotta az előírt kötelezések, tevékenységek végrehajtásának igazolását, egyúttal engedélyt kért az építés folytatására. Az OAH értékelte a benyújtott dokumentumokat, továbbá 2025. június 12-én helyszíni szemle során ellenőrizte a Paks II által meghatározott intézkedések végrehajtását.
A benyújtott dokumentáció, az időközbeni helyszíni ellenőrzések és a szemle alapján az OAH feloldotta a munka tiltását, így az érintett szakaszokon is folytatható a kivitelezés.
A biztonságos munkavégzés hosszú távú biztosítása érdekében az OAH a belső térelhatároló falak érintett szakaszain rézsűvédelmi háló kiépítését, valamint az állapotfelmérési munkaprogram kiegészítését írta elő az engedélyes számára.
A kivitelezés idején folyamatosan monitorozni kell a talajvízszintet annak érdekében, hogy dokumentálni lehessen a munkagödör belső térelhatároló falainak és a környező épületek mozgását. A monitoringrendszerek adatai nem jeleztek további mozgásokat a munkagödörben, ugyanakkor annak érdekében, hogy a jövőben pontosabban előre lehessen jelezni a hasonló elmozdulásokat, illetve időben sor kerülhessen megelőző intézkedésekre, az OAH előírta a monitoringrendszer beavatkozási és értesítési szintjeinek felülvizsgálatát is.
Egyéb, olyan munkálatok folytatására, mint például az első betonöntésre csak az OAH más engedélyeiben meghatározott követelmények és visszatartási pontok teljesítését, valamint azok elfogadását követően kerülhet sor – áll a határozatban. A talajszilárdítás megfelelőségét az OAH külön eljárásban vizsgálja.
